Dnes byl finálně ukončen projekt úprav hlavního jističe, instalace nových rozvaděčů a zapojování další UPS.
Jedná se tak o další plánovanou fázi rozšiřování elektroinstalace u nás v DC6. Důvodem je rostoucí počet serverů, zájem o služby housingu i požadavky našich aktuálních zákazníků.
Realizace se dotkla:

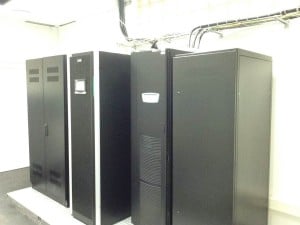

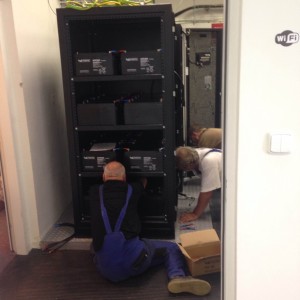

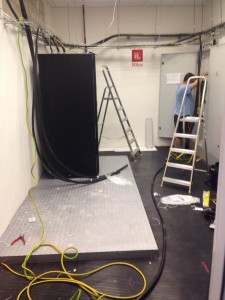

• Výměny a uvedení do provozu další UPS pro síť B, tentokrát 100 kVA UPS Eaton 93PM, jež je navržena s ohledem na použití v nejnáročnějších IT prostředích s dobou zálohy 10
minut (při plné zátěži).

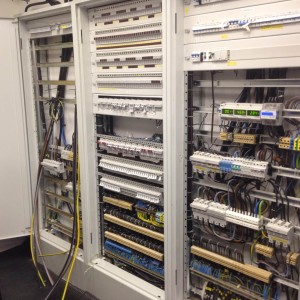

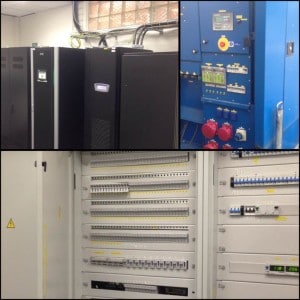

• Upravení a modernizace hlavního rozvaděče a nových jističů 2x 260 A.
• Rekonstrukce stykačů a ATS (automatický přepínač mezi sítí a UPS s motorgenerátorem)
• Finální zkouška jištění v nočních hodinách sítí A i B pro redundantní napájení služeb serverhosting i rackhousing proběhla již bez problémů.
Máme tak nyní opět výkon a kapacity těsně pod 35 %, a tedy v dostatečné dimenzi pro klid náš i našich zákazníků.
Za Greendata s.r.o.
Zdeněk Maršál
